Bautagebuch Vereinsheim
Bautagebuch Vereinsheim
Auf dieser Seite werden wir Euch den Baufortschritt unseres Vereinsheims präsentieren - vom Bau der Garagen, über den Abriss, bis hin zur Einweihungsparty
21.08.2025
Es ist schon erstaunlich - da steht nur ein einsamer Bagger auf dem Sportplatz
und doch löst er bei den Verantwortlichen einiges aus:
Die Gewissheit - jetzt geht es endlich los!

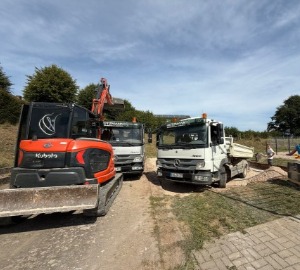

-f5fcks.jpg)

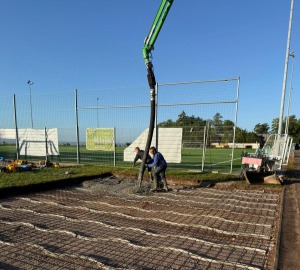

-e9p43b.jpg)
Neue Garagen = mehr Stauraum
Vom 21.08. - bis zum 02.09.2025 wurden die Fundamente für die neuen Garagen gegossen
Umzug die 1.
Bis Ende September sollte es dauern - dann erst waren die Garagen fertig.
Da bereits am 06.10.25 die Abrissarbeiten beginnen sollten,
mussten am langen Wochenende alle mit anpacken,
damit das Vereinsheim rechtzeitig ausgeräumt werden konnte.

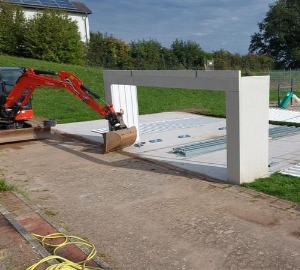

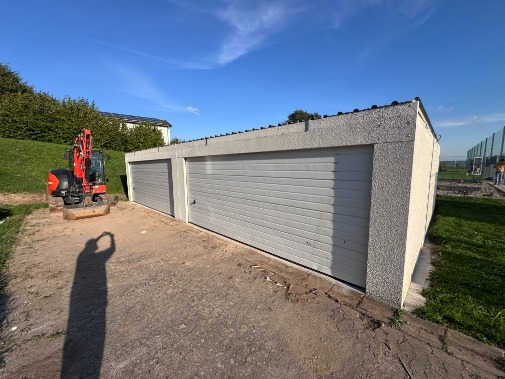

-1dswan.jpg)
-p8yydn.jpg)
Party die 1.
Über 50 Jahre war das Vereinsheim unsere Heimat
unzählige Partys wurden gefeiert
viele Sitzungen abgehalten
wenn die Wände sprechen könnten - sie hätten viel zu berichten

So gehört es sich auch, dass man sich würdig verabschiedet - am 21.09.25 fand unsere Abrissparty statt.
Eingeladen waren alle Mitglieder und Gönner des Vereins.
Auch unser Bürgermeister gab sich die Ehre.

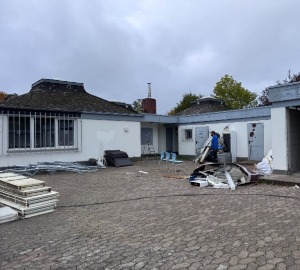

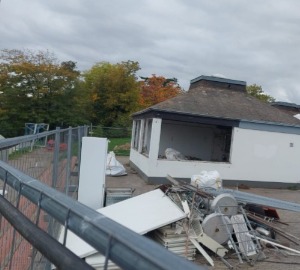

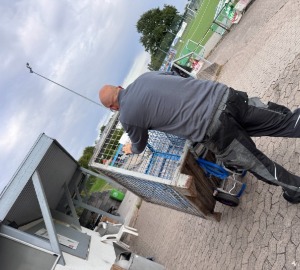

Ein letzter Rundgang
Danke an Stolli,
der die letzten Impressionen eingefangen hat
Betreten verboten
Seit dem 06.10.25 ist die Baustelle abgesperrt
und sie darf nur noch von den Bauarbeitern betreten werden

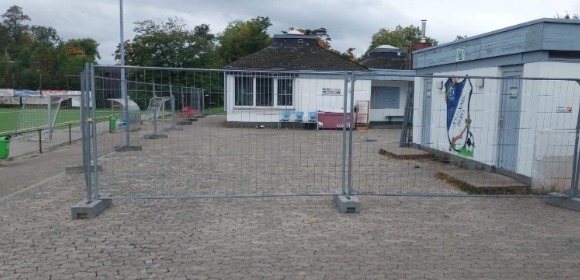

Container die 1.
Irgendwo müssen sich unsere Gäste und wir uns umziehen können, denn der Spielbetrieb geht während der Bauphase weiter.

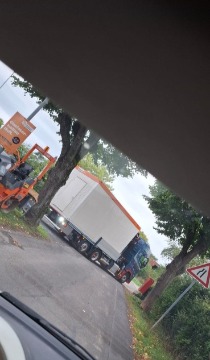

Daher werden Container gestellt - dafür müssen neue Versorgungsanschlüsse gelegt werden.

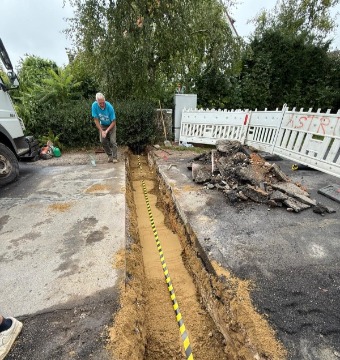

-jb5frh.jpg)

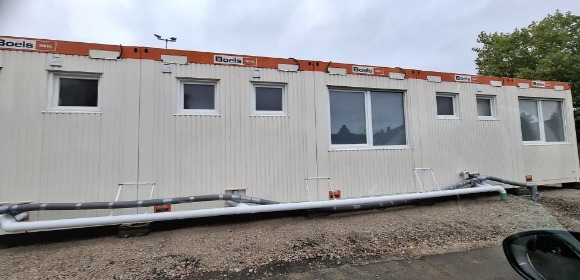

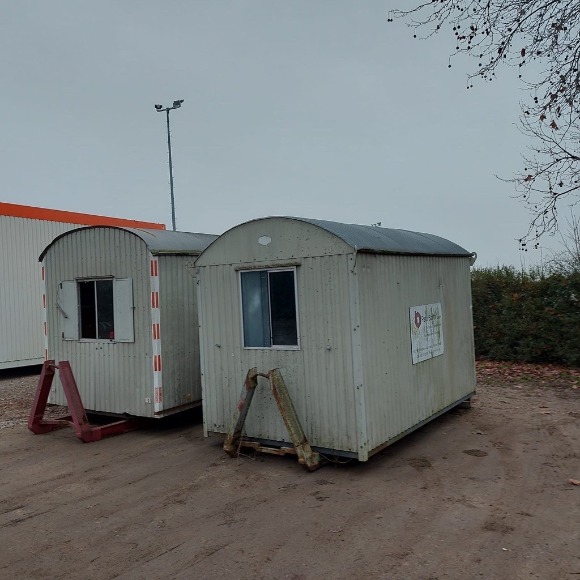

Container die 2.
Seit dem 25.09.25 stehen die Container bereits - die Heizung funktioniert - Günter wird aber nicht langweilig und trauert der alten Heizung keine Träne nach.
Abriss 1. Teil
Bevor schweres Gerät zum Einsatz kommen kann,
muss das Vereinsheim entkernt werden
06.10.2025 - 16.10.2025

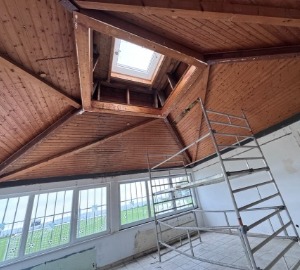

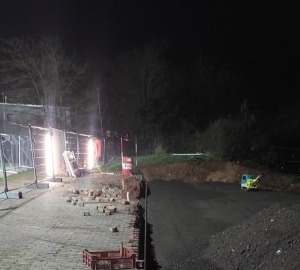

-bzhtx8.jpg)
Bagger 1

09.10.2025
schweres Gerät ist eingetroffen
Das wird sicher nicht die schwerste
Aufgabe für den Caterpillar.

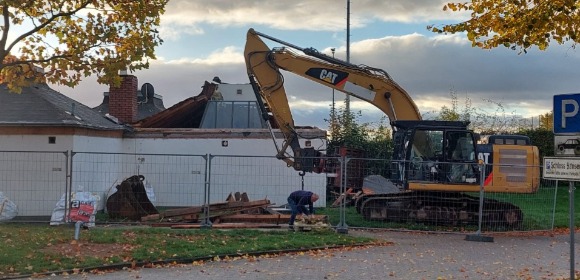

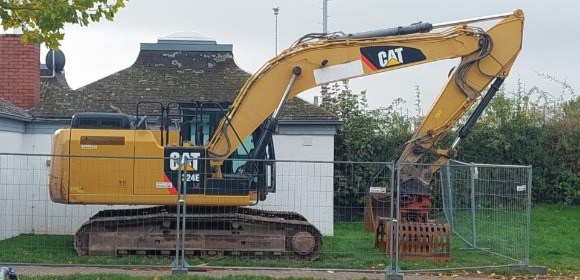

Bagger 2
21.10.2025

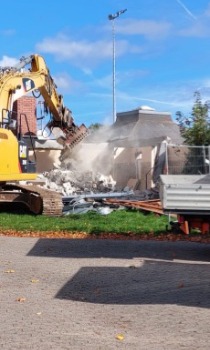

schweres Gerät darf endlich arbeiten

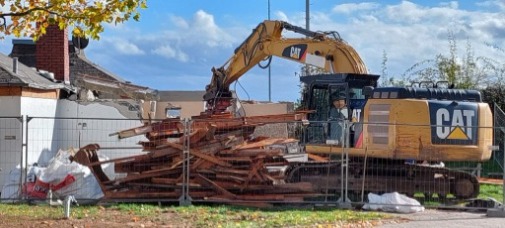

Stück für Stück knabbert sich der Caterpillar durch das Gebäude und sortiert dabei direkt den Schutt
Impressionen
Diese Bilder sind im Zeitraum vom 21.10.2025 - 28.10.2025 entstanden

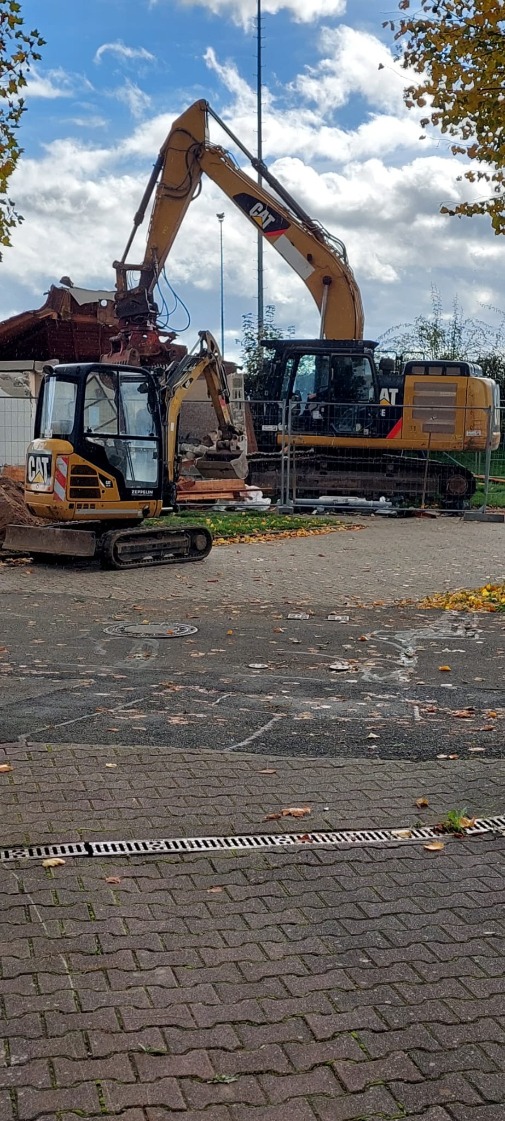

-lrm6iv.jpg)

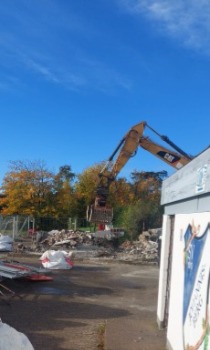

-wf1jle.jpg)
Die Heizung und ihr Endgegner
Was Günter in den letzten Jahren nicht geschafft hat, übernimmt nun der Bagger
Das alte vereinsheim ist Geschichte

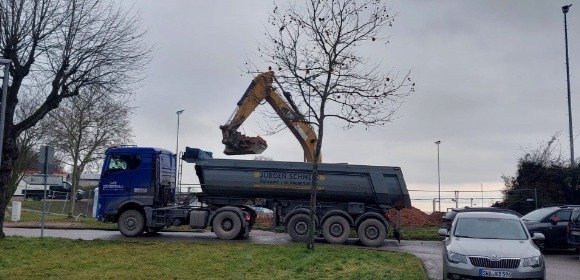

Aushubarbeiten beginnen (09.12.2025)

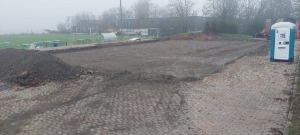

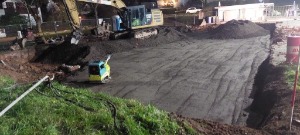

alte Erde
Manchmal stimmt das Timing einfach nicht
Um Aushub auf eine Deponie bringen zu können, benötigt man eine Analyse der betroffenen Erde um kontaminierungen auszuschließen. Natürlich hatten wir dieses Zertifikat - nur leider war es zu alt - ein Neues musste her - und das dauert.
Vorbereitung für neues fundament

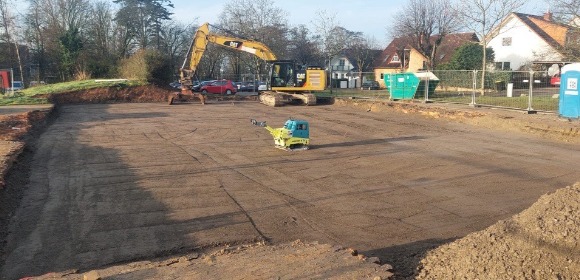

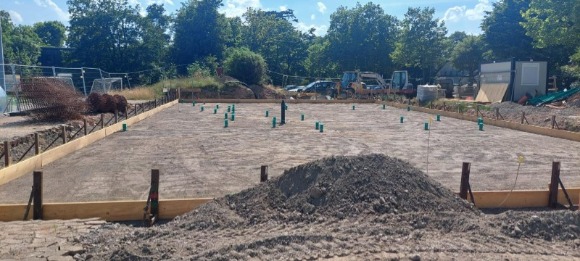

Gerüttelt - nicht geschüttelt (11.12.2025)
neue Erde
Kaum ist das neue Loch ausgebhoben, wird es auch schon wieder verfüllt und verfestigt, die Vorbereitungen für das neue Fundament sind damit abgeschlossen!
neue Kabine
18.12.2025

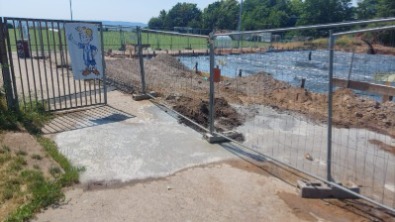

Für unsere Schiedsrichter war die Situation auf dem Sportplatz nicht wirklich befriedigend... entweder weite Wege zur Hansenbergschule oder in der Kabine der Mannschaft umziehen. Beides eher suboptimal.
Manchmal muss man dann auch mal Glück haben und wir konnten zwei alte Bauwagen organisieren.
Leider sind diese weder innen noch außen "hui".
Aber - wir sind ja handwerklich begabt :-)
ENDLICH
13.05.2026
Unendlich oft wurden wir gefragt: "wann geht es endlich weiter?"

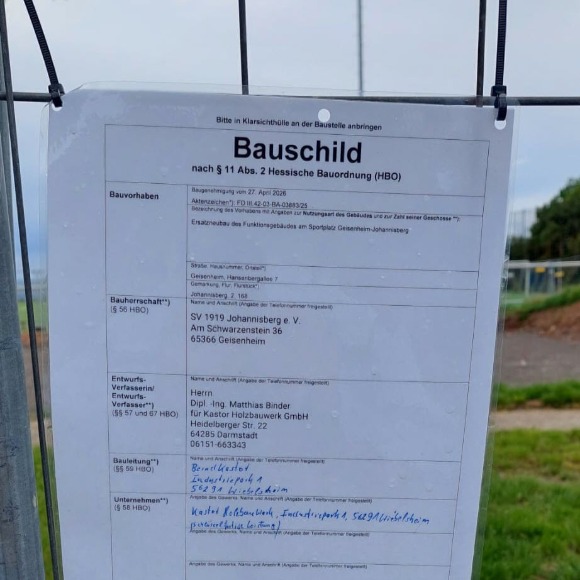

In dieser Woche konnten wir ein Datum nennen: am 18.05.2026 geht es weiter! Die Baugenehmigung wurde erteilt und die Vorbereitungen laufen, damit es endlich mit großen Schritten Voran gehen kann!
Baustrom wurde gelegt, die Dixi Klos für die Bauarbeiter stehen.
Wir freuen uns riesig, dass es endlich weiter geht!
Maulwürfe
21.05.2026
Nachdem zunächst ein ordentlich verdichteter Untergrund geschaffen wurde, sind nun anscheinend die Maulwürfe zu gange, denn es werden Gräben für zukünftigen Anschlüsse gezogen.
grüne Halme?
22.06.2026

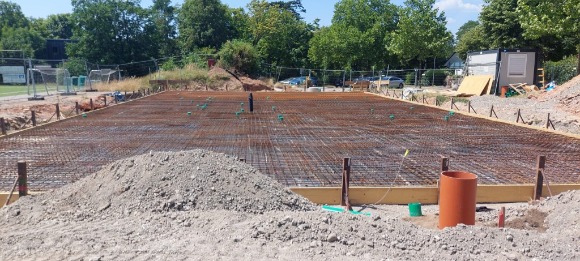

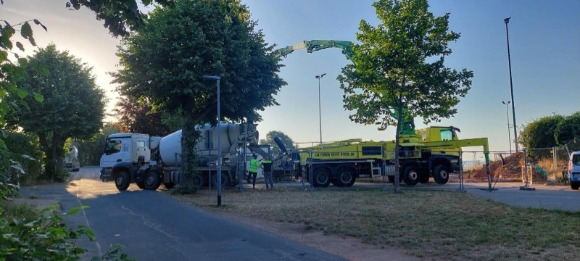

Fast 4 Wochen hat es gedauert, bis alle Kanäle verlegt waren und die Schalung für das Fundament stand. Nun ist alles vorbereitet und die Armierungsarbeiten können beginnen.
häkeln für Männer
26.06.2026
Das ging nun schnell - die Armierungsarbeiten wurden innerhalb von 4 Tagen abgeschlossen und alles it vorbereitet für die Betonlieferung
Baustellenromantik
27.06.2026
Das Bild wirkt ohne weitere Worte

Safty first

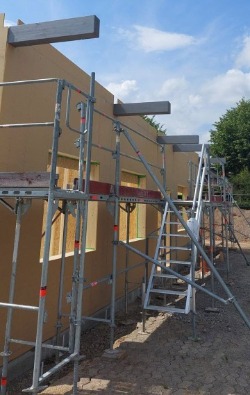

08.07.2026
Das Gerüst steht!
hoch hinaus
13.07.2026

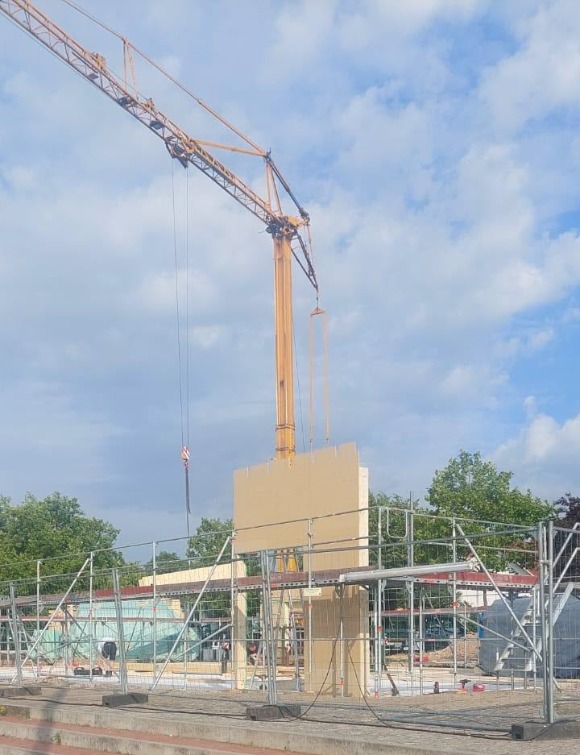

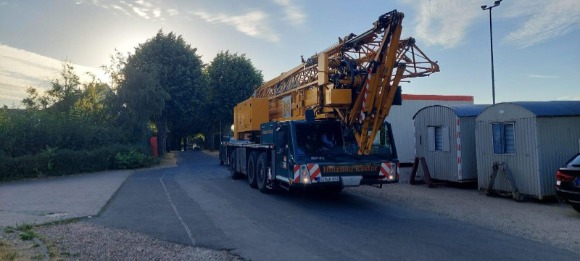

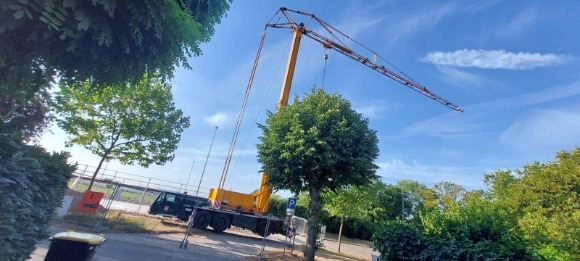

Der Baukran wurde angeliefert

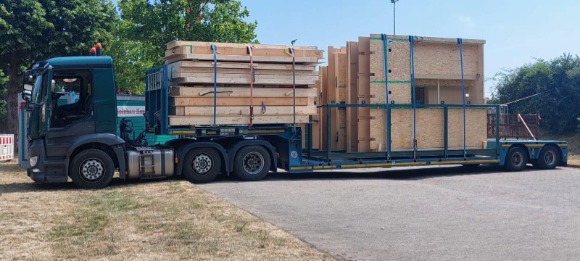

viel Holz vor der Hütte
13.07.2026

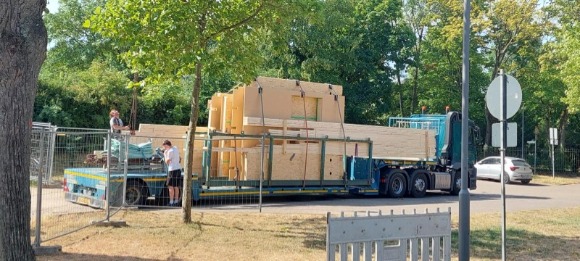

Zusammen mit dem Kran kamen auch die ersten Elemente für das neue Vereinsheim

Lego für Erwachsene
14.07.2026

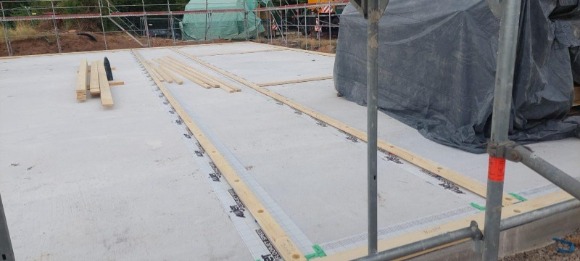

Auf der Platte liegen bereits Holzbalken aus. Die bilden die unterste Lage für die Wände. Darunter ist ein Dichtband/Dämmstreifen verklebt. Das dient zur Abdichtung und Trittschalldämmung.
Lego die zweite

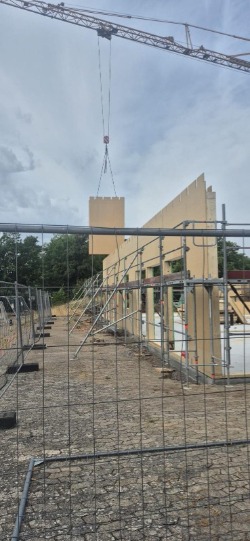

15.07.2026

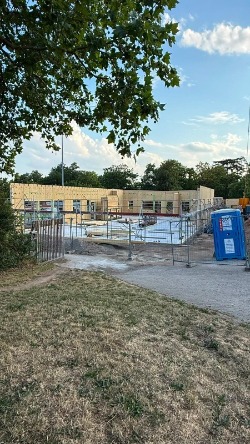

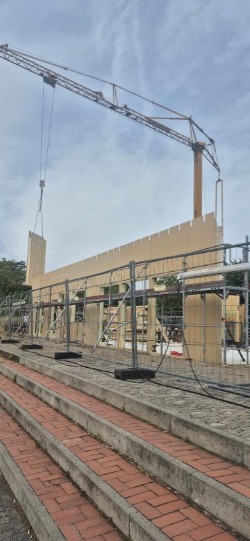

Die erste Wand steht!
Tempo!

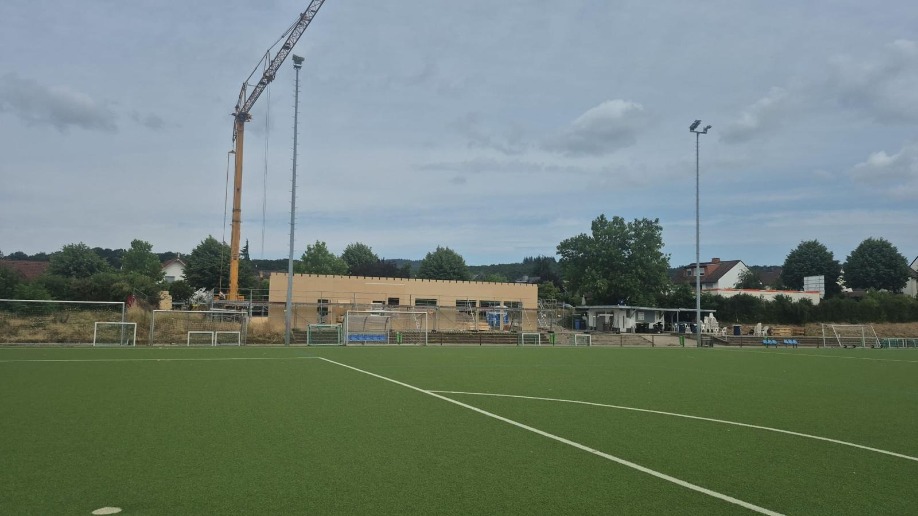

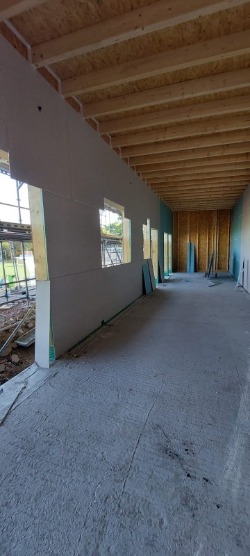

Innenausbau

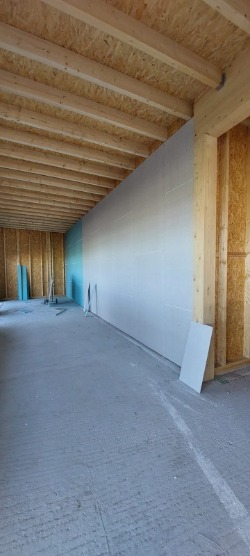

16.07.2026
Wie erwartet geht es nun ganz schnell - die Außenwände stehen und es kann mit den Innenwänden begonnen werden.
Nachschub

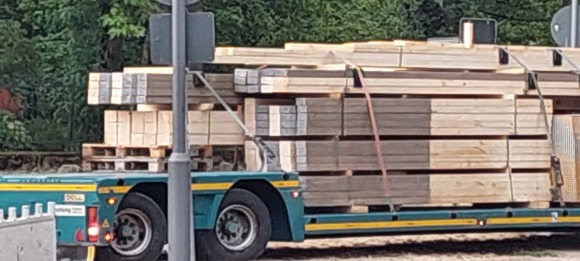

17.07.2026
Damit auch niemandem langweilig wird, kam heute der Nachschub - das sieht nach Dachbalken aus!
passt
17.07.2026
Ein Puzzelteil passt in das andere

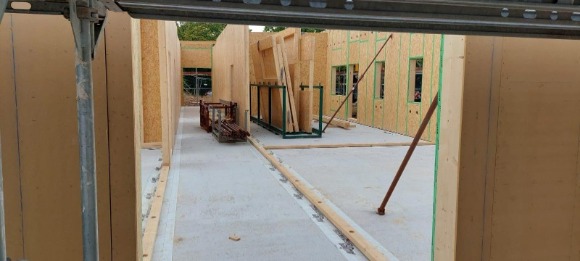

erster Rundgang
17.07.2026
Der erste Rundgang durch die neuen heiligen Hallen

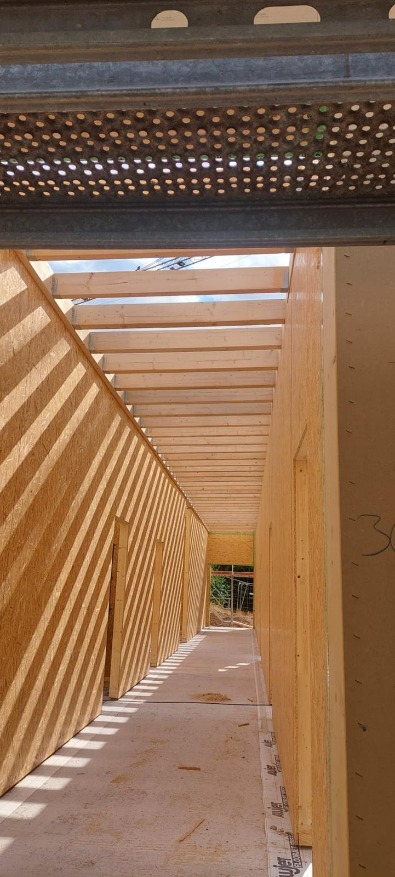

20.07.2026 - die Dachbalken liegen

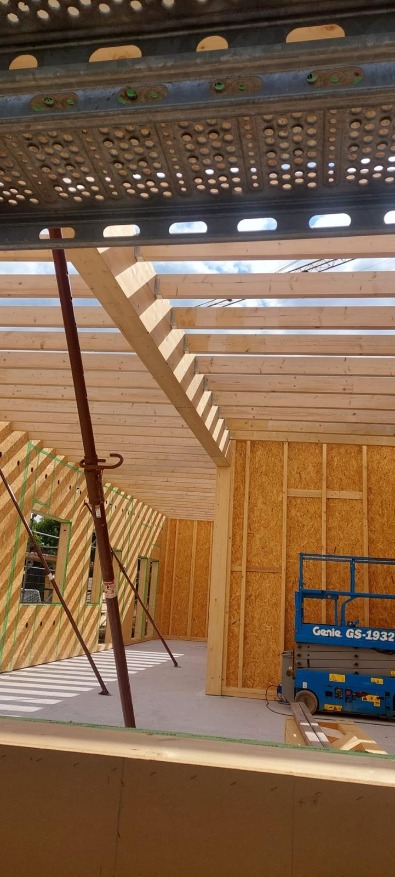

20.07.2026 - hoffentlich regnet es nicht

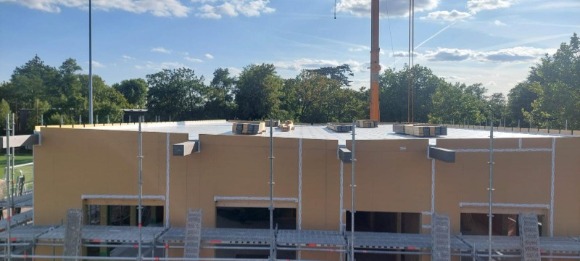

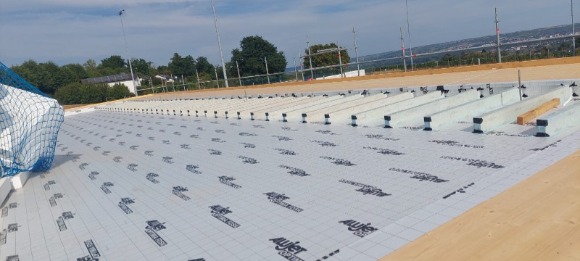

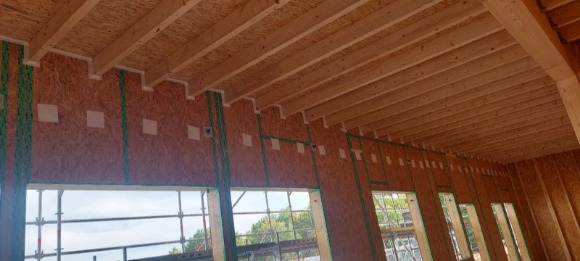

Dach = dicht

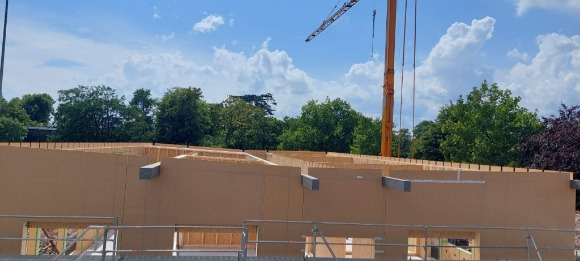

23.07.2026
Das Dach ist dicht!
